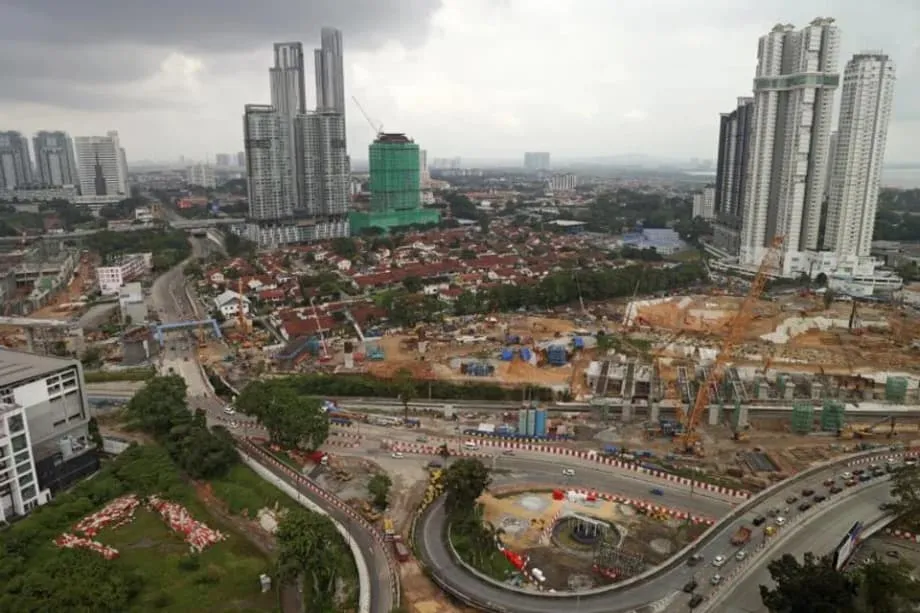

Inilalantad ng 30 Porsiyentong Pagtanggi ang Kakulangan sa Suplay ng Kuryente
Hanggang 30 porsiyento ng mga bagong aplikasyon para sa data center sa Johor ang tinanggihan noong 2024, ayon sa Area Market Intelligence, habang nagsimulang magtakda kung aling mga pamumuhunan ang maaaring ituloy ang mga pagkaantala sa pagkonekta sa suplay ng kuryente. Nagbago na ang problema ng estadong Malaysian: hindi na kung gaano karaming kuryente ang kayang likhain, kundi kung maaabot ba ng kuryenteng iyon ang isang bagong pasilidad sa oras na kailangan ito ng mga operator.
Mga Nilalaman
- Inilalantad ng 30 Porsiyentong Pagtanggi ang Kakulangan sa Suplay ng Kuryente
- Bakit Itinulak ng mga Limitasyon sa Singapore ang mga Pamumuhunan sa Kabilang-Dagat
- Mas Mabilis ang mga Anunsiyo sa Rehiyon Kaysa sa Konstruksyon
- Bakit Maaaring Maghintay ng Ilang Taon sa Kuryente ang Isang Tapos Nang Gusali
- Dinadala ng Pangangailangan sa Tubig ang mga Residente sa Usapan
- Binabago ng Kahandaan ng mga Utility ang Halaga ng Lupa
- Nagdaragdag ng Komplikasyon sa Kalakalan ang mga Kontrol sa AI Chip
- Naghahanap ang mga Operator ng Mas Mabilis na Paraan para Makakuha ng Kuryente
- Mga Petsa sa Likod ng Kakulangan sa Imprastraktura ng Johor
- Ang Buod
Kapansin-pansin ang laki ng agwat. May humigit-kumulang 580 megawatts na kapasidad ng data center na kasalukuyang gumagana sa Johor, samantalang umaabot sa 5.8 gigawatts ang planong kapasidad nito, kabilang ang mga proyektong nasa maagang yugto, ayon sa Knight Frank. Dahil katumbas ng 1,000 megawatts ang isang gigawatt, halos 10 ulit ng kasalukuyang kapasidad ang kabuuang planong kapasidad.
Hindi tugma sa mga plano ng konstruksyon ng mga developer ang mga iskedyul ng utility. Hindi rin malinaw kung sino ang dapat maglaan ng imprastraktura para sa mga substation, at may mga problema sa pagpaplano na huli nang natutuklasan habang isinasagawa ang mga proyekto. Dahil dito, hindi na sapat ang puhunan at lupang magagamit para matiyak na maisasakatuparan ang isang proyekto. Naging pangunahing rekisito ang maaasahang petsa ng pagkonekta sa grid ng kuryente.
Hinaharap din ng pagpapalawak sa Johor ang presyon mula sa pangangailangan sa tubig, mga protesta ng mga residente at mas mahigpit na pagsusuri sa mga advanced na chip para sa artificial intelligence. Magkaugnay ang mga isyung ito: kailangan ng isang pasilidad ng kuryente, pagpapalamig at kagamitan bago ito makapagserbisyo sa mga kustomer, kaya maaaring maantala ang buong pamumuhunan kapag nagkaproblema sa alinman sa mga ito.
Pagsapit ng ikalawang quarter ng 2025, inaprubahan na ng Johor ang 42 proyekto ng data center na nagkakahalaga ng 164.45 bilyong ringgit, o $39.08 bilyon. Umabot sa 78.6 porsiyento ng kasalukuyang kapasidad ng IT sa Malaysia ang ambag ng estado. Ipinakikita ng mga bilang na ito kung bakit mahalaga sa mga ambisyon ng bansa sa digital infrastructure ang mga pagkaantala sa Johor, gayundin sa mga indibidwal na developer.
Bakit Itinulak ng mga Limitasyon sa Singapore ang mga Pamumuhunan sa Kabilang-Dagat
Nakatulong ang mga restriksiyon ng Singapore para maging pang-akit sa mga pamumuhunan sa data center ang Johor. Sa loob ng tatlong taon hanggang Enero 2022, ipinatigil ng lungsod-estado, na matagal nang pangunahing digital hub ng rehiyon, ang pagtatayo ng mga bagong data center dahil sa matinding limitasyon sa kuryente at tubig.
Kasunod nito, inilunsad ng Singapore ang Green Data Centre Roadmap nito at inaprubahan ang karagdagang kapasidad na 300 megawatts. Gayunman, nanatiling limitado ang paglago dahil sa mahihigpit na rekisito sa sustainability at kakulangan ng pisikal na espasyo.
Mas mura ang lupa sa Johor, mas marami ang mapagkukunan nito kumpara sa mga limitasyon ng isla ng Singapore, at may access ito sa fiber connectivity ng kalapit na sentro ng pananalapi. Dahil nasa kabilang panig lamang ito ng Strait of Johor, naging kaakit-akit na lokasyon ito para sa pagpapalawak habang nananatiling malapit sa mga digital network ng Singapore.
Nagdulot ng lumalaking pangangailangan sa lokal na imprastraktura ang bugso ng mga pamumuhunan. Tinataya ng Kenanga Investment Bank Berhad na pagsapit ng 2035, katumbas ng 20 porsiyento ng kabuuang kapasidad ng Malaysia sa paglikha ng enerhiya ang konsumo ng kuryente ng mga data center sa bansa. Plano ng Malaysia na magdagdag ng 6 hanggang 8 gigawatts na kapasidad mula sa gas, ngunit maaaring abutin ng ilang taon ang mga kailangang pag-upgrade sa transmisyon at distribusyon para maihatid ang kuryenteng iyon.
Mas Mabilis ang mga Anunsiyo sa Rehiyon Kaysa sa Konstruksyon
Halos 13 gigawatts ng mga bagong anunsiyo ng proyekto ng data center ang naitala sa Asia-Pacific noong unang kalahati ng 2025, tumaas nang 160 porsiyento kumpara sa nakaraang taon, ayon sa pananaliksik ng Knight Frank. Nangangailangan ang mga proyektong ito ng mahigit $180 bilyong pamumuhunan, kaya lalo pang pinagtitibay ang katayuan ng rehiyon bilang pinakamabilis lumagong sentro ng digital infrastructure sa mundo.
Itinutulak ng artificial intelligence at cloud computing ang pangangailangan sa kapasidad sa pag-compute. Tumaas nang 30 porsiyento noong 2024 ang pandaigdigang pangangailangan sa kapasidad ng mga data center, ngunit hindi makasabay ang konstruksyon sa bilis ng mga anunsiyo dahil sa mga pagkaantala sa pagkonekta sa kuryente at pagkuha ng mga permit.
Ayon sa DC Byte, mahigit anim na ulit na lumaki ang nakatalagang suplay mula noong 2019. Tumutukoy ang nakatalagang suplay sa mga proyektong nakakuha na ng lupa, kuryente at mga pahintulot sa pagpaplano. Sa kabila ng mga pangakong ito, hindi na tumataas sa kaparehong bilis ng mga anunsiyo ang kapasidad na kasalukuyang itinatayo.
Inilarawan ni Colby Cox, managing director para sa Americas sa DC Byte, ang agwat sa pagitan ng pangangailangan ng mga kustomer at kakayahang magkumpleto ng mga pasilidad, partikular sa Estados Unidos:
Hindi lumalamig ang merkado. Sobra ang mga ipinangako rito, ngunit kulang ang naihahatid. Lalo na sa US, nakikita namin ang tunay na tensiyon sa pagitan ng mga plano at aktuwal na pagsasakatuparan. Pinapaupahan ang mga proyekto bago pa magsimula ang konstruksyon, ngunit lalo pang naaantala ang paghahatid dahil sa mga pagkaantala sa grid at pagkuha ng mga permit. Hindi problema ang pangangailangan. Problema ang bottleneck sa pagpapaunlad.
Batay sa pagtatasa ni Cox, may kalamangan sa kompetisyon ang mga operator na kayang magpaandar ng kapasidad. Gayon din ang praktikal na pagsubok sa Johor: kaunti ang naitutulong ng pag-aanunsiyo ng isang kampus o paghahanap ng mga kustomer kung darating lamang ang koneksiyon sa kuryente pagkahanda na ng gusali.
Bakit Maaaring Maghintay ng Ilang Taon sa Kuryente ang Isang Tapos Nang Gusali
Lumilikha ng kuryente ang isang planta ng kuryente. Dinadala ito ng mga linya ng transmisyon sa malalayong lugar, habang inihahanda naman ito ng mga substation at transformer para maihatid sa mga lokal na gumagamit. Nasa bahaging ito ng paghahatid ang bottleneck sa Johor: maaaring walang imprastraktura ang isang partikular na lokasyon para masuportahan ang isang malaking bagong kustomer kahit may nalilikhang kuryente sa ibang lugar.
Ayon sa pagsusuri ng Boston Consulting Group, dalawa hanggang tatlong taon ang karaniwang kailangan para mapaunlad ang isang bagong data center sa bagong lugar. Tumutukoy ang “greenfield” sa konstruksyon sa isang bagong lokasyon. Karaniwang apat hanggang walong taon naman ang kailangan para sa mga pag-aaral sa pagkonekta sa suplay ng kuryente at mga pag-upgrade sa imprastraktura, kaya malaki ang agwat sa pagitan ng iskedyul ng gusali at iskedyul ng suplay ng kuryente.
Tinutukoy ng Area Market Intelligence ang tatlong puntong nagiging problema sa Johor: mga takdang panahon ng utility na hindi tugma sa iskedyul ng konstruksyon ng mga developer, malabong pananagutan sa pamumuhunan sa mga substation, at mga limitasyon sa pagpaplano na lumilitaw lamang matapos makalagpas ang mga proyekto sa mga unang yugto ng pag-apruba.
Maaaring matuklasan kalaunan ng mga developer na gumagamit ng panrehiyong datos sa paglikha ng kuryente para suriin ang isang lokasyon na hindi kayang suportahan ng kalapit na imprastraktura ng transmisyon ang kailangan nilang karga. “Time to power” ang tawag ng industriya sa panahon ng paghihintay bago maging magagamit ang kuryente. Sa Johor, lalong nagtatakda ang paghihintay na ito kung maisusulong ang isang proyekto.
Kailangan din ng mga data center ng lubhang matatag na suplay ng kuryente, partikular na kondisyon sa boltahe at frequency, at mga redundant na koneksiyon. Nagbibigay ang redundancy ng alternatibong daluyan ng suplay sakaling pumalya ang isa, para patuloy na gumana ang mga computer system. Maaaring mas marami ang kailangang gawin para matugunan ang mga rekisitong ito kaysa basta dagdagan ang magagamit na megawatts.
Kailangang makipag-ugnayan ang Tenaga Nasional Berhad, ang pambansang utility, sa mga lokal na regulator at pribadong developer para sa mga pag-upgrade na ito. Maaaring matigil ang mga proyekto kapag walang malinaw na balangkas ang mga partido para pagpasyahan kung sino ang magbabayad sa mga bagong kagamitan at kung sino ang mananagot sa pagtatayo ng mga ito.
Dinadala ng Pangangailangan sa Tubig ang mga Residente sa Usapan
Maaaring gumamit ng humigit-kumulang 4.2 milyong litro ng tubig kada araw ang isang data center na may kapasidad na 100 megawatts para sa pagpapalamig, katumbas ng pangangailangan sa suplay ng libu-libong residente. Umaasa na ang Johor sa karatig nitong Singapore para sa malaking bahagi ng suplay nito ng tubig na dumaan sa paggamot, at ilang ulit na itong nakaranas ng pagkaantala sa suplay.
Nagprotesta ang mga residente sa labas ng isang lugar na pinagtatayuan ng data center. Iginiit nila na nagdudulot ito ng polusyon mula sa alikabok at ipinahayag ang pangamba sa posibleng kakulangan ng tubig. Inilarawan ang demonstrasyon bilang unang malaking pampublikong protesta laban sa industriya sa Malaysia, na nagpapakitang may pagtutol sa pagpapalawak bukod pa sa mga problema sa pagkonekta sa kuryente.
Ayon kay Associate Professor Dr Muhammad Najib Razali, eksperto sa property economics sa Universiti Teknologi Malaysia, ipinahihiwatig ng mga regulator na dapat unahin sa paglalaan ng tubig at enerhiya ang mga residente at mahahalagang industriya. Inilarawan niya na lalong nagiging may kondisyon ang access sa mga utility:
Hindi na ipinapalagay na laging makukuha kapag kailangan ang tubig na dumaan sa paggamot at kuryente mula sa grid. Nagiging mga input na may kondisyon ang mga ito, na napapailalim sa mga limitasyon, rekisito sa kahusayan at pagsusuri sa patakaran.
Para sa mga residente, may kinalaman ang mga kondisyong ito sa pagiging maaasahan ng mga pang-araw-araw na serbisyo. Para naman sa mga operator, nakaaapekto ang mga ito sa posibilidad na makuha ng isang lokasyon ang mga mapagkukunang kailangan para patuloy itong umandar. Dahil dito, tuwirang nag-uugnay ang paglalaan ng tubig at kuryente sa mga lokal na alalahanin ng publiko at sa mga pasya sa pamumuhunan.
Binabago ng Kahandaan ng mga Utility ang Halaga ng Lupa
Ayon kay Dr Najib, mas mataas ang halaga ng lupang mapatutunayang handa na ang mga utility nito at mas kaunti ang pagkaantala roon. Maaaring maging mas kaakit-akit ang isang lokasyon dahil sa access sa alternatibong suplay ng tubig, mga sistema para sa muling paggamit ng tubig o mas mahusay na paggamit ng enerhiya kumpara sa ibang lupain sa kaparehong kanais-nais na lugar.
Mas malaki ang kawalang-katiyakan sa mga lokasyong lubos na umaasa sa tubig mula sa munisipalidad o karaniwang koneksiyon sa kuryente. Mula sa mga sumusuportang konsiderasyon sa imprastraktura, naging pangunahing salik na ang tubig at enerhiya sa halaga ng lupa at panganib sa pamumuhunan.
Iniulat na nagtatayo ang Johor ng tatlong bagong reservoir at planta ng paggamot sa tubig bilang tugon sa presyon sa suplay. Nagpataw rin ang pamahalaan ng mas mataas na taripa sa tubig para sa mga data center at hinikayat ang mga operator na gumamit ng wastewater na ni-recycle.
May mga bagong pasilidad na gumagamit ng mga disenyong nagpapalamig sa pamamagitan ng hangin at hindi na nangangailangan ng tubig. Nangangailangan ng dagdag na enerhiya ang mga sistemang ito at mas hindi episyente ang mga ito sa tropikal na klima ng Johor. Kaya maaaring mas mahirap makakuha ng sapat na kuryente kapag binabawasan ang pangangailangan sa suplay ng tubig.
Kailangang sabay na isaalang-alang ng mga developer ang dalawang mapagkukunang ito. Maaaring mas maikli ang iskedyul ng pagkonekta sa kuryente sa isang lokasyon ngunit mahigpit naman ang limitasyon sa tubig doon, samantalang maaaring mangailangan ng mas maraming kuryente para sa sistema ng pagpapalamig ang pasilidad na idinisenyo upang hindi gumamit ng tubig.
Nagdaragdag ng Komplikasyon sa Kalakalan ang mga Kontrol sa AI Chip
Nagtayo na ng malaking operasyon sa Johor ang mga kompanyang Tsino kabilang ang Tencent, Huawei at Alibaba. Naakit sila ng mga bentaha sa lokasyon at imprastraktura na umaakit din sa mga kompanyang Amerikano. Nakaaapekto rin ang pasya ng Malaysia na pabagalin ang pagpapalawak ng mga data center sa pagsisikap ng mga kompanyang Tsino na makakuha ng access sa mga advanced na chip para sa artificial intelligence na saklaw ng mga kontrol sa pag-export ng Estados Unidos.
Nagpahayag ang Washington ng pangamba na maaaring bumili ang mga data center sa labas ng China ng mga Nvidia chip na pinaghihigpitan upang magsanay ng mga AI model na sumusuporta sa mga aplikasyon ng militar ng China. Nagdaragdag ang isyung ito ng masusing pagsusuri sa mga proyektong nahaharap na sa limitasyon sa kuryente at tubig.
Noong Hulyo 2025, inanunsiyo ng Malaysia na kailangan ng permit para sa lahat ng pag-e-export, muling paglilipat at pagbibiyahe sa bansa ng mga high-performance chip na gawa sa Estados Unidos. Ang muling paglilipat ay ang pagpapadaan ng mga produkto sa isang lokasyong hindi pinal na destinasyon bago makarating ang mga ito sa pinatutunguhan; ang pagbibiyahe naman ay ang pagdaan ng mga produkto sa isang bansa.
Sa teknikal na aspeto, pinahihintulutan ng mga butas sa regulasyon ang mga data center ng China na mag-angkat ng mga chip para gamitin sa Malaysia. Gayunman, lalong tumitindi ang pagsusuri sa mga proyektong ito habang sinisikap ng Kuala Lumpur na tapusin ang mga kasunduan sa kalakalan sa Washington. Dahil dito, kailangang timbangin ng mga tagapagpatupad ng patakaran sa Malaysia ang pamumuhunan ng China at ang mga estratehikong alalahanin ng Estados Unidos.
Ipinahiwatig ni Lee Ting Han, pangalawang pangulo para sa koordinasyon ng pagpapaunlad ng mga data center sa Johor, na malamang na nagre-restructure ang mga kompanyang Tsino upang pag-iba-ibahin ang kanilang mga kustomer bilang paghahanda sa mga pagbabago sa tensiyon sa kalakalan. Binanggit niya ang paghihiwalay ng DayOne sa parent company nitong GDS Holdings. Magkasamang nagpapakomplikado sa mga pasya kung saan, kailan at para kanino itatayo ang bagong kapasidad ang mga pagkaantala sa kuryente at kawalang-katiyakan sa mga patakaran sa chip.
Naghahanap ang mga Operator ng Mas Mabilis na Paraan para Makakuha ng Kuryente
Gumamit ang Microsoft ng mga gas generator sa pasilidad nito sa Queretaro, Mexico, dahil sa kahalintulad na pagkaantala sa grid ng kuryente. Ipinakikita ng halimbawang ito na kahit malalaking kompanya ng teknolohiya ay maaaring bumaling sa pansamantalang paglikha ng kuryente mula sa fossil fuel para patakbuhin ang mga pasilidad habang naghihintay ng karaniwang koneksiyon.
Nakipagsosyo ang Vantage Data Centers sa VoltaGrid para maglagay ng mahigit isang gigawatt na kapasidad ng microgrid na gumagamit ng natural gas sa buong North America. Lokal na sistema ng kuryente na nagsisilbi sa isang lugar o pangkat ng mga lugar ang microgrid. Idinisenyo ang planong kapasidad para mailagay sa loob ng ilang buwan sa halip na ilang taon.
Iba naman ang hakbang ng Google sa Malaysia: lumagda ito sa isang 21-taong kasunduan sa pagbili ng kuryente sa TotalEnergies. Tinitiyak ng kasunduan ang suplay ng isang terawatt-hour ng sertipikadong nababagong kuryente mula sa solar plant ng Citra Energies sa ilalim ng Corporate Green Power Programme ng Malaysia.
Ipinakikita ng kasunduan ng Google kung paano naghahanap ang malalaking operator ng cloud ng nakalaang suplay ng kuryente mula sa paglikha nito sa loob ng mahabang panahon para masuportahan ang kanilang mga target sa sustainability at matugunan ang ilan sa mga limitasyon ng karaniwang suplay mula sa utility. Magkahiwalay na praktikal na aspekto ng pagpaplano ang dami ng nababagong kuryenteng kinontrata at ang iskedyul ng suplay para sa isang partikular na kampus.
Pinag-uukulan din ng pansin ang mga solar array, imbakan ng baterya at paglikha ng kuryente sa mismong pasilidad bilang mga pansamantalang solusyon. Nagbibigay ng kuryente ang mga kagamitang nasa likod ng metro sa panig ng kustomer, sa halip na lubos na umasa sa kuryenteng inihahatid sa mas malawak na network.
Mahihigpit ang mga rekisito sa pagiging maaasahan ng mga independiyenteng sistema, at malalaking hamong teknikal at pinansiyal ang pagpapalawak sa mga ito para makapagsuplay sa mga pasilidad na may kapasidad na gigawatt. Inaasahan ng Boston Consulting Group na mananatiling paboritong opsiyon ang mga data center na nakakonekta sa grid. Kabilang sa mga hakbang na makatutulong para maisulong ang mga proyekto ang pagbabago sa mga proseso ng pagkonekta at mga kontratang nagpapababa sa panganib ng pamumuhunan ng mga utility. Isinasaalang-alang din ng mga developer ang mga alternatibong merkado kung saan may magagamit na kapasidad ng grid.
Mga Petsa sa Likod ng Kakulangan sa Imprastraktura ng Johor
Unti-unting nabuo sa loob ng ilang taon ang kasalukuyang mga limitasyon sa Johor habang lumalawak ang pangangailangan sa rehiyon, nilimitahan ng Singapore ang bagong konstruksyon at sinikap ng Malaysia na pamahalaan ang mga mapagkukunan at kagamitang kailangan para sa susunod na bugso ng mga pasilidad.
- Mula noong 2019: Mahigit anim na ulit na lumaki ang nakatalagang suplay ng data center, ayon sa DC Byte.
- Enero 2022: Natapos ang moratoryum ng Singapore sa konstruksyon ng mga bagong data center matapos ang tatlong taon.
- 2024: Tinanggihan ng Johor ang hanggang 30 porsiyento ng mga bagong aplikasyon, habang tumaas nang 30 porsiyento ang pandaigdigang pangangailangan sa kapasidad ng mga data center.
- Unang kalahati ng 2025: Halos 13 gigawatts ng mga anunsiyo ng proyekto ang naitala sa Asia-Pacific, tumaas nang 160 porsiyento kumpara sa nakaraang taon.
- Ikalawang quarter ng 2025: Inaprubahan na ng Johor ang 42 proyektong nagkakahalaga ng 164.45 bilyong ringgit, o $39.08 bilyon.
- Hulyo 2025: Inanunsiyo ng Malaysia ang mga rekisito sa permit para sa pag-e-export, muling paglilipat at pagbibiyahe ng mga high-performance chip na gawa sa Estados Unidos.
- Oktubre 2025: Nakatakda sanang ilunsad ng Malaysia ang Sustainable Data Centre Framework.
- 2035: Tinataya ng Kenanga na katumbas ng 20 porsiyento ng kabuuang kapasidad ng Malaysia sa paglikha ng enerhiya ang konsumo ng kuryente ng mga data center.
Nilayong magbigay ng mas malinaw na mga gabay sa paggamit ng mga mapagkukunan at posibleng magpasimple ng mga pag-apruba ang Sustainable Data Centre Framework. Maaari rin nitong tugunan ang kawalang-katiyakan sa pananagutan para sa mga substation. Pagsapit ng Pebrero 13, 2026, walang ibinigay na kumpirmasyon tungkol sa paglulunsad nito o mga partikular na probisyon, kaya hindi malinaw ang magiging epekto nito sa mga pagkaantalang iyon.
Agad na kailangang itugma ng Johor ang mga plano sa konstruksyon, pamumuhunan ng mga utility at paglalaan ng mga mapagkukunan. Makakatulong sa paglago ang bagong kapasidad sa paglikha ng kuryente, ngunit kailangan din ng mga proyekto ang mga substation, koneksiyon sa transmisyon, maaasahang paraan ng pagpapalamig at malinaw na mga patakaran sa kagamitan bago maging aktibo ang planong kapasidad nila sa pag-compute.
Ang Buod
- Tinanggihan ng Johor ang hanggang 30 porsiyento ng mga bagong aplikasyon para sa data center noong 2024 dahil nililimitahan ng mga pagkaantala sa paghahatid ng kuryente sa grid ang pagpapaunlad.
- Halos 10 ulit ng kasalukuyang kapasidad na humigit-kumulang 580 megawatts ang planong kapasidad na 5.8 gigawatts.
- Pagsapit ng ikalawang quarter ng 2025, inaprubahan na ng estado ang 42 proyektong nagkakahalaga ng 164.45 bilyong ringgit at bumubuo ito sa 78.6 porsiyento ng kasalukuyang kapasidad ng IT sa Malaysia.
- Dalawa hanggang tatlong taon ang karaniwang kailangan para mapaunlad ang isang bagong data center, samantalang maaaring abutin ng apat hanggang walong taon ang mga kaugnay na pag-aaral sa pagkonekta at pag-upgrade ng imprastraktura.
- Nakaaapekto sa pagpili ng lokasyon at panganib sa pamumuhunan ang pangangailangan sa tubig, mga protesta ng residente at mas mahigpit na paglalaan ng mga mapagkukunan.
- Nagdagdag ng pagsusuri sa kalakalan ang mga rekisito sa permit para sa chip na inanunsiyo ng Malaysia noong Hulyo 2025 sa isang sektor na nahaharap na sa mga pagkaantala sa imprastraktura.
- Naghahanap ang mga operator ng mga opsiyon gaya ng paglikha ng kuryente mula sa gas, mga kontrata para sa nababagong kuryente, solar power, baterya at mga pamilihang may magagamit na kapasidad ng grid.
